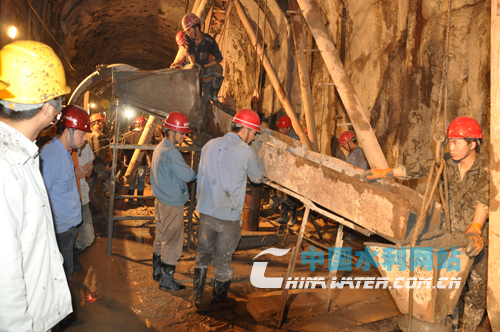

防滲墻最后一倉混凝土澆筑施工 張云 攝
中國水利網站訊(通訊員 張云 石順英)9月30日下午,隨著最后一罐混凝土被施工人員緩緩注入防滲墻Q13號槽子
,施工現場響起了喜慶的鞭炮聲,歷經
6個月連續日夜奮戰
,由葛洲壩集團向家壩施工局承擔的被譽為“世界級防滲施工難題”的向家壩二期工程壩基防滲墻施工全面告捷,標志著葛洲壩人成功告破了世界防滲施工難題
,開創了壩基廊道內防滲墻施工的先河
。
向家壩二期工程壩基防滲墻位于右岸泄水壩段泄4至泄8壩段中部,是壩基不良地質體處理的一道重要施工項目
,同時也是應對地質缺陷的一項重大設計補充和變更
。該防滲墻設計軸線長
140米,墻厚
1.2米
,最大墻深
62米,總面積約
3431平方米
,共分
17個槽段進行施工
。特別之處是該防滲墻全部布置在大壩高程
210米廊道平洞內進行施工,屬世界首創
。
葛洲壩集團向家壩施工局于2011年3月正式啟動壩基防滲墻施工
,于
5月
1日防滲墻首倉混凝土開始澆筑
,
9月
30日全面完工。施工難度大和國內外尚無施工先例可借鑒是該項目的最大特點
。一是施工環境空間狹小
。整個廊道由施工平洞和垂直豎井組成,施工平洞位于地平面以下約
40米深處
,平洞總長
156米
,寬
6米,高
6.6米
,廊道內設備
、管線、照明
、排水溝
、出渣通道等布置難度大;二是設備就位困難
。廊道垂直豎井深
40米
,長
6米,寬
5米
,是各類施工設備
、物資和施工人員的主要出入通道,豎井內設備進出
、鉆機的吊裝
、轉移和拆除施工難度大,起吊手段受限
;三是出渣排漿困難
,施工環境惡劣。防滲墻在基巖內最大槽深為
70米
,廊道內有毒有害氣體
,噪音等施工環境十分惡劣。四是地下滲水量大
,水壓高
。廊道內地下水滲水量較大,部分出水點有一定承壓力
,最大達
0.2MPa,且碎屑巖體遇水易軟化,防滲墻成槽難度大
,成槽后受地下涌水作用混凝土澆筑難度大
。
壩基防滲墻作為向家壩二期工程的重點和難點施工項目,同時也是向家壩水電站2012年實現蓄水發電目標的關鍵建設項目之一,自開工以來倍受業界專家和業主領導的高度關注
。承擔施工任務的葛洲壩集團向家壩施工局在施工過程中更是戰戰兢兢
,如履薄冰,精益求精
,從葛洲壩集團公司主要領導到向家壩施工局和一線施工人員高度重視防滲墻施工質量
,安全及施工進度。
來源:中國水利網站 2011年10月10日
